国家电网:迎峰度夏电力保供 抽水蓄能开足马力
2023-08-17 来自: 河南汇能电力科技有限公司 浏览次数:182
加快建设投产提速 迎峰度夏又添“充电宝”
7月31日,国网河南天池抽水蓄能电站最后一台机组——4号机组的整组调试工作正在紧张有序地进行着,机组预计8月中旬进入15天考核试运行,电站投产指日可待。
今年以来,国家电网公司多措并举加快抽水蓄能电站机组建设,科学制定年度节点工期,积极跟踪、协调落实进展,保障工程建设按期推进。一方面统筹推进水道系统、线路送出等建设进展,合理安排机组安装进度,实现机电与土建作业工序无缝衔接。另一方面推行调试标准化管理,有效衔接各试验项目,提升设备安装调试质效。
今年有投产任务的各抽水蓄能电站锚定年度投产目标,严格落实工作计划,推进机组安装调试工作。河北丰宁电站结合前期机组调试经验,开展“六比六创”机组调试技能劳动竞赛,精心培养锻炼队伍,提升调试安全质量。河南天池电站克服水库初期蓄水不足等困难,加强沟通协调,科学实现水库水位控制、机组不同工况调试相结合,保障试验按计划推进。山东文登电站通过上水库两期浇筑分期蓄水、调整机组启动试验顺序等方式,合理应对电站水库蓄水、流道充水等制约因素,实现机组提前投产发电。
今年以来,国家电网公司抽水蓄能电站开发建设“加速跑”。上半年,国家电网公司开工建设湖北通山、甘肃玉门、湖南汨罗、辽宁大雅河和兴城等5座抽水蓄能电站,投产山东文登等抽蓄电站10台机组,在运抽水蓄能装机容量突破3000万千瓦,为迎峰度夏电力保供再添动能。
。

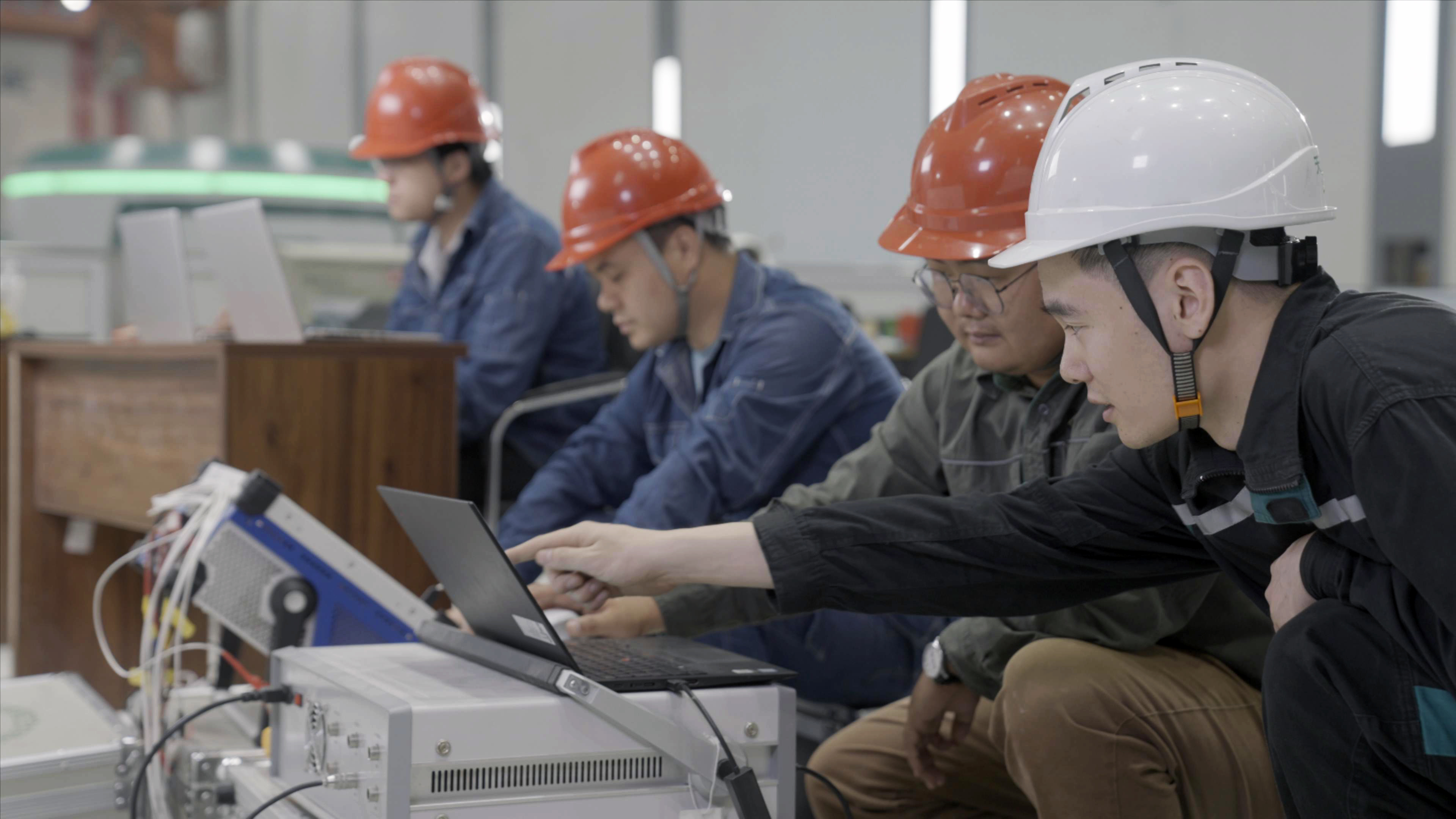

国网新源河南天池抽水蓄能电站运维检修人员监测4号机组整组调试数据。 鲁若愚 摄
